Участники торжественного мероприятия по открытию строительства нового цеха сборки/разборки тепловозов на территории АО «МЛРЗ «Милорем» 15.01.2020г.
«Пуск» стройке дан! Символическое нажатие кнопки запуска начала строительства цеха сборки/разборки тепловозов. 15.01.2020 г. состоялась церемония закладки первого камня строительства.

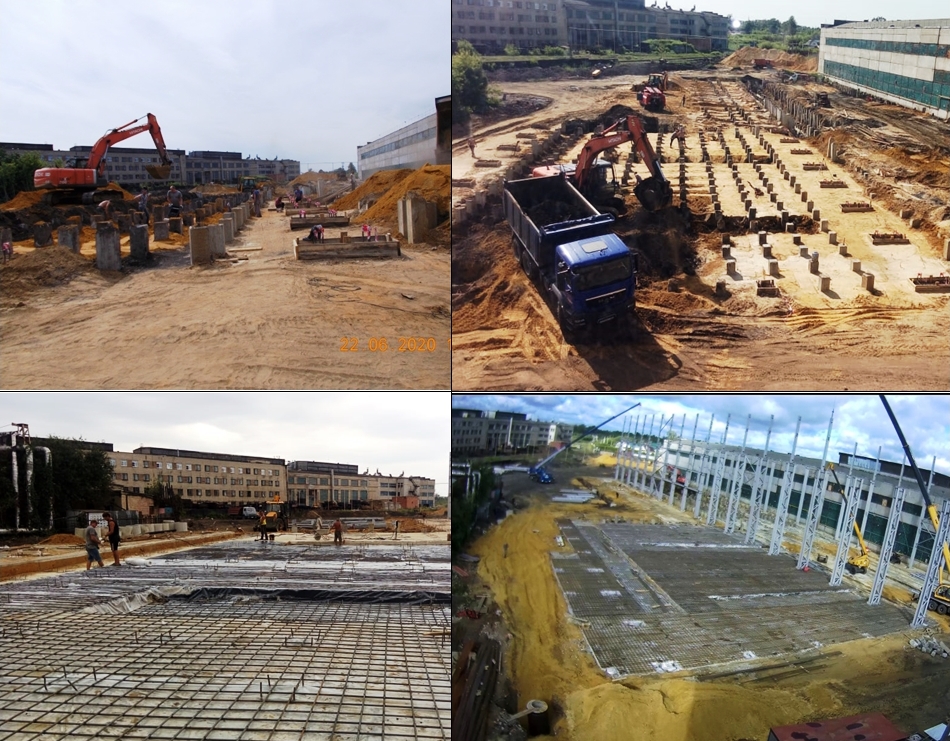

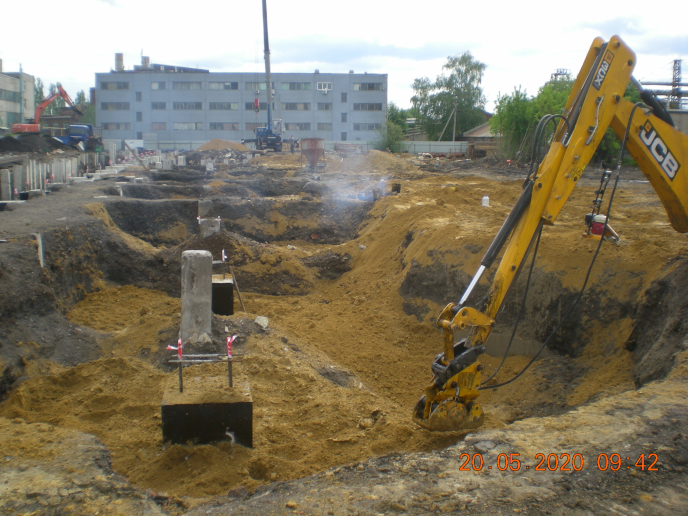

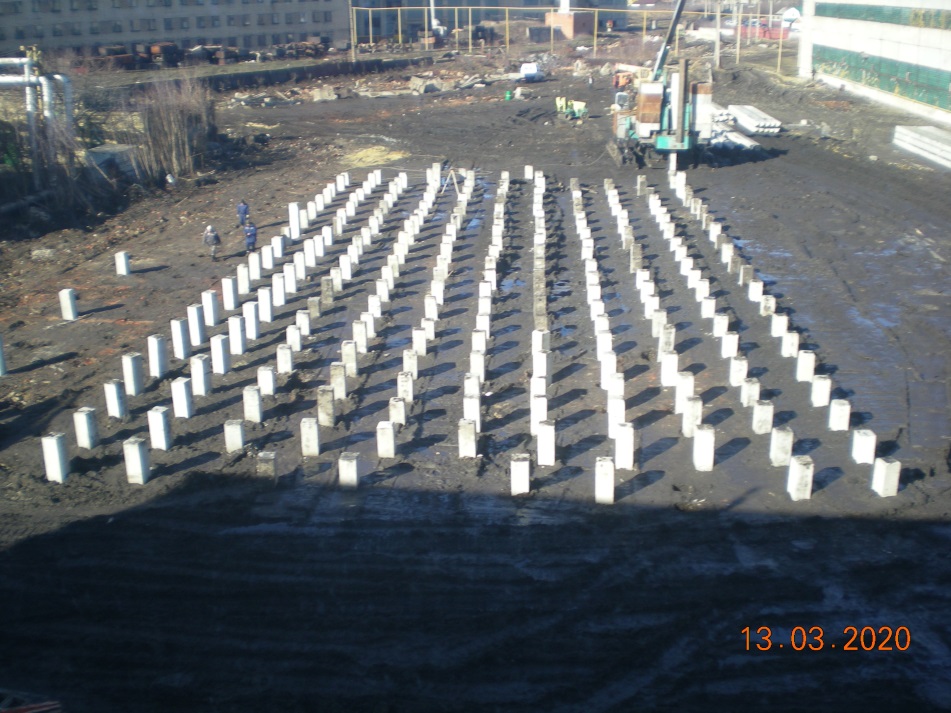

Строительство цеха сборки/разборки тепловозов. Обустройство свайного поля под фундамент возводимого корпуса цеха в соответствии с техническими решениями проекта Шифр 20-12/2018. Март 2020г.

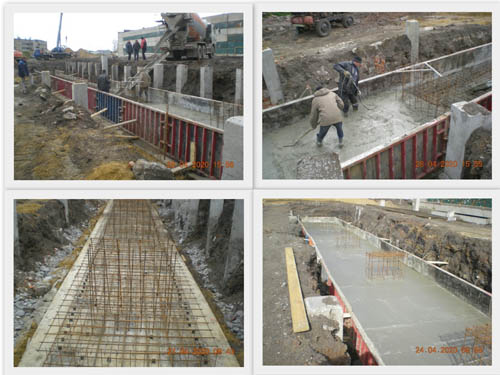

Строительство цеха сборки/разборки тепловозов. Проведение работ по монолитному бетонированию элементов фундамента возводимого корпуса цеха. Апрель 2020г.

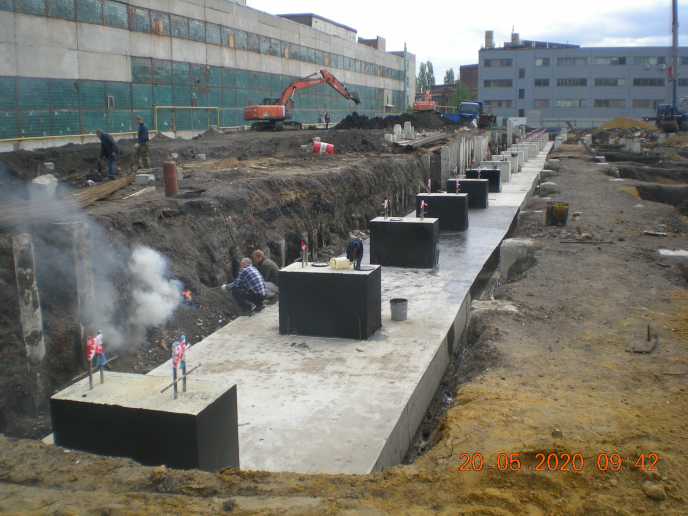

Строительство цеха сборки/разборки тепловозов. Проведение работ по обустройству ростверков. Май 2020г.
В период общих ограничений по эпидемиологической ситуации в июне-сентябре 2020г. активность работ на строительной площадке несколько снизилась. Но строительство остановлено не было. Принимая все возможные профилактические мероприятия, Заказчик обеспечил деятельность Подрядной организации при выполнении СМР, пересмотрев план-график строительства с окончанием срока готовности объекта к сдаче – август 2021г.

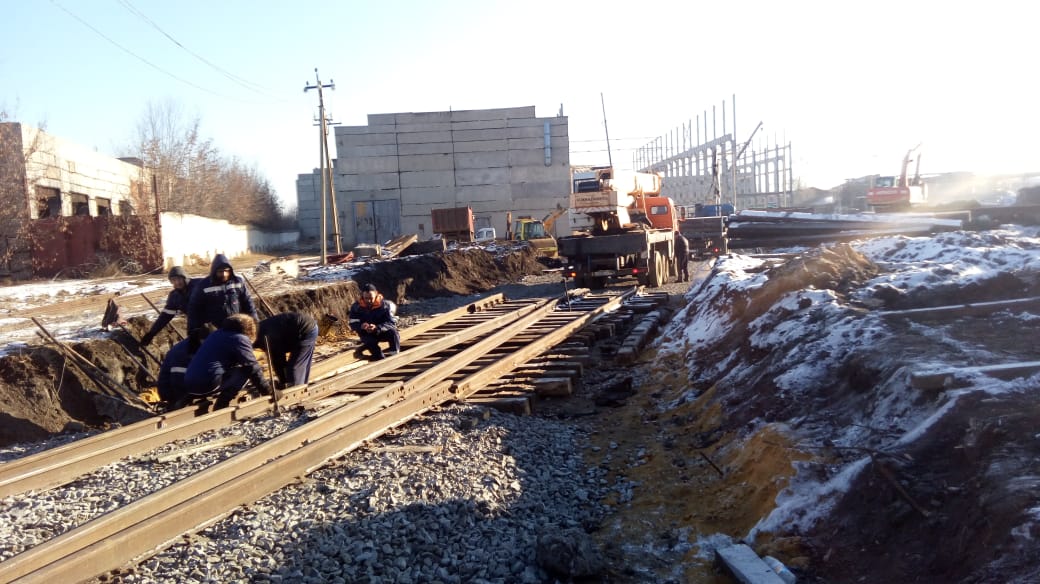

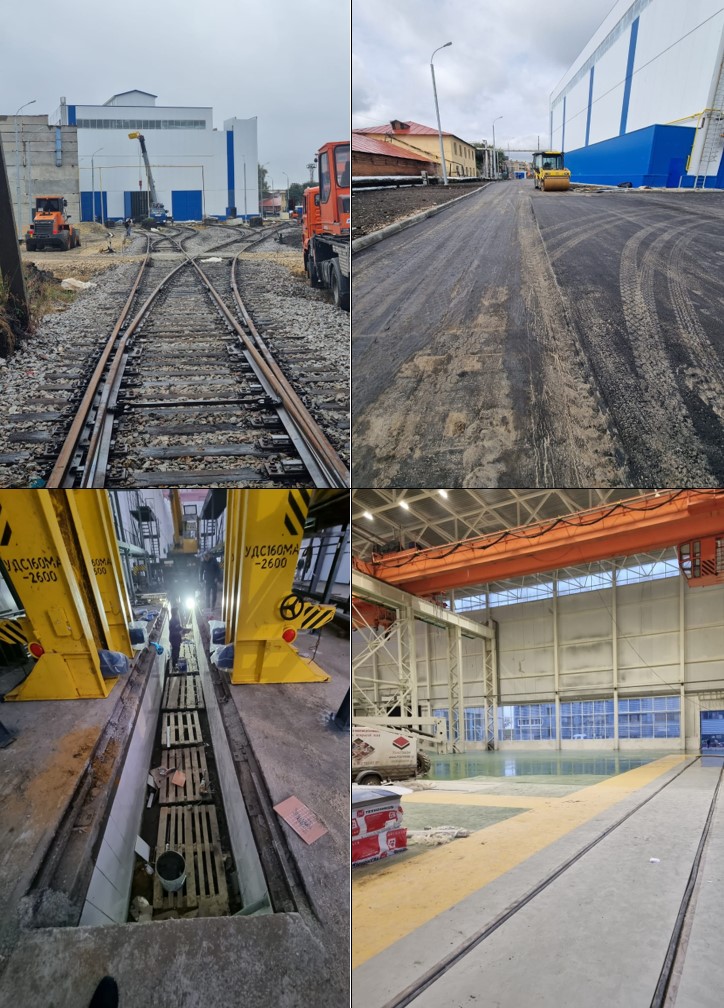

Ноябрь 2020г. Проводится важная работа из всего запланированного комплекса СМР на конец 2020г. – обустройство подводящих железнодорожных путей общей протяженностью – 350 м.

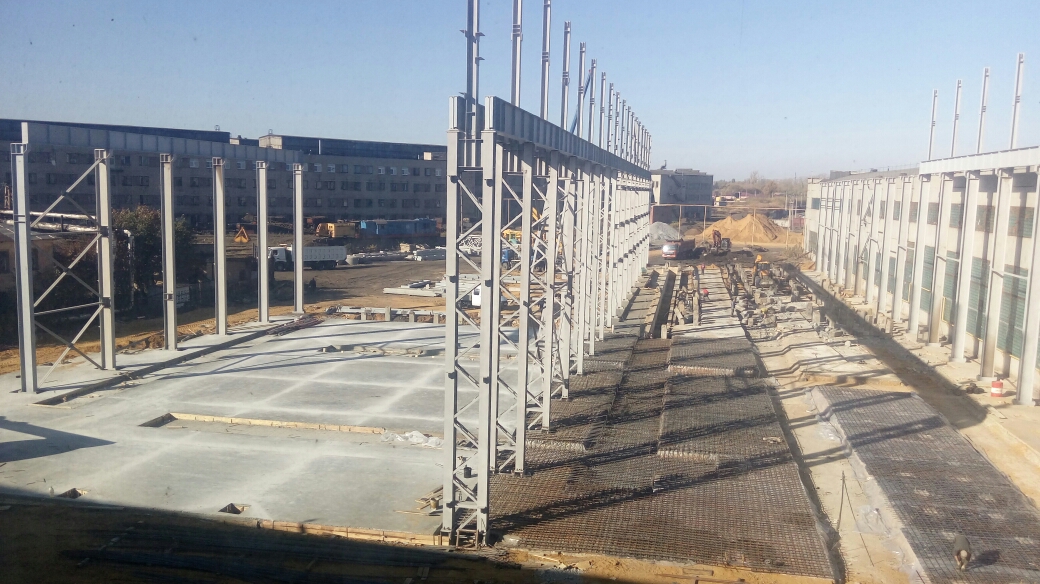

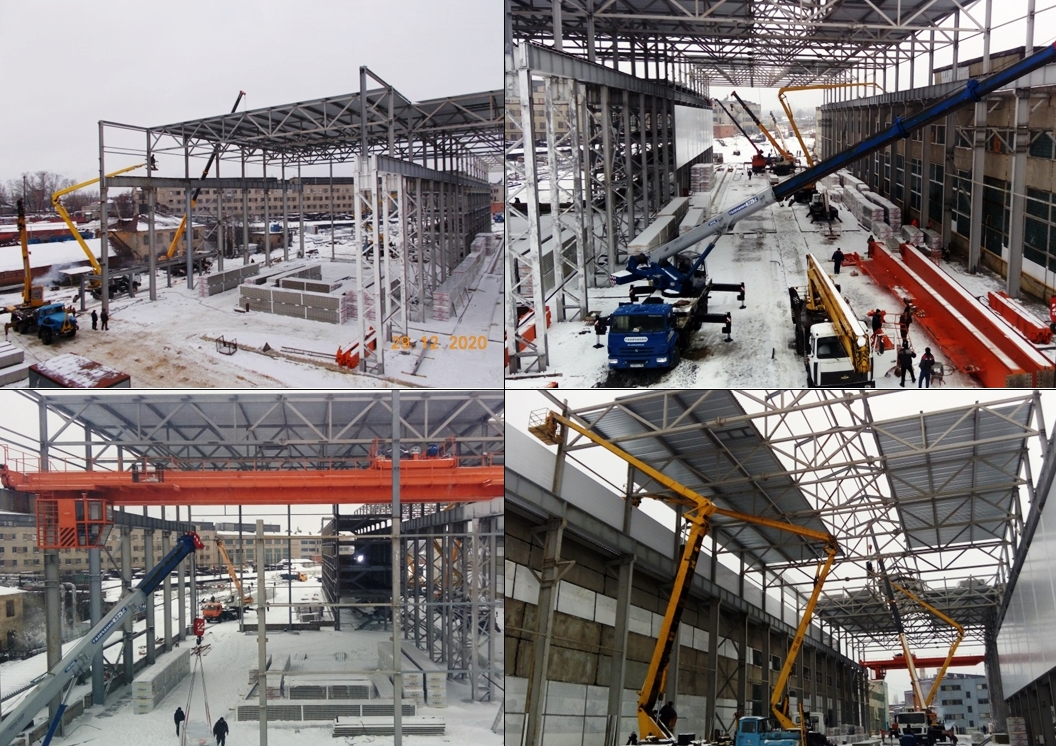

Зимний период не остановил работы по монтажу каркаса здания цеха. За декабрь 2020 – февраль 2021гг. смонтировано более 600 т металлоконструкций.

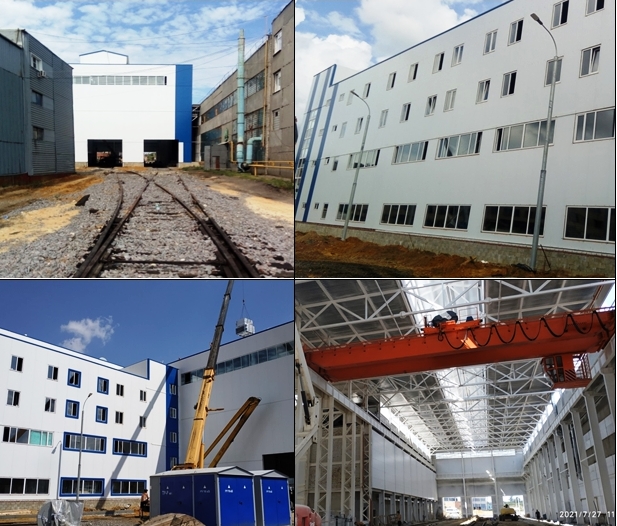

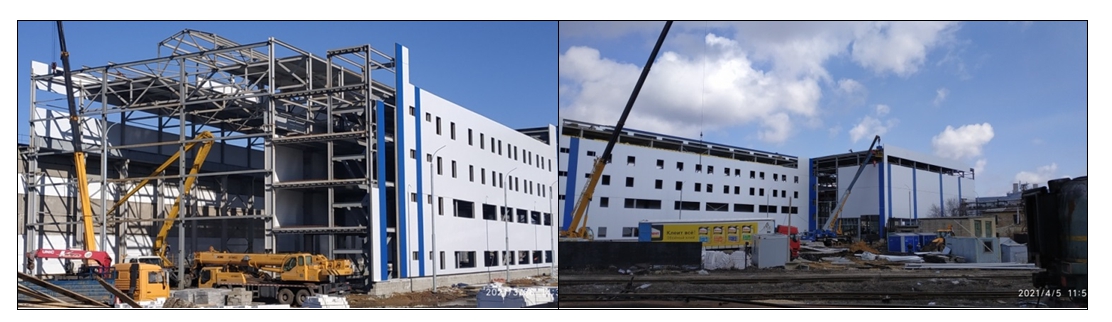

Март 2021г. Проходят работы по облицовке каркаса цеха. Внешний вид здания все больше приобретает проектные очертания.

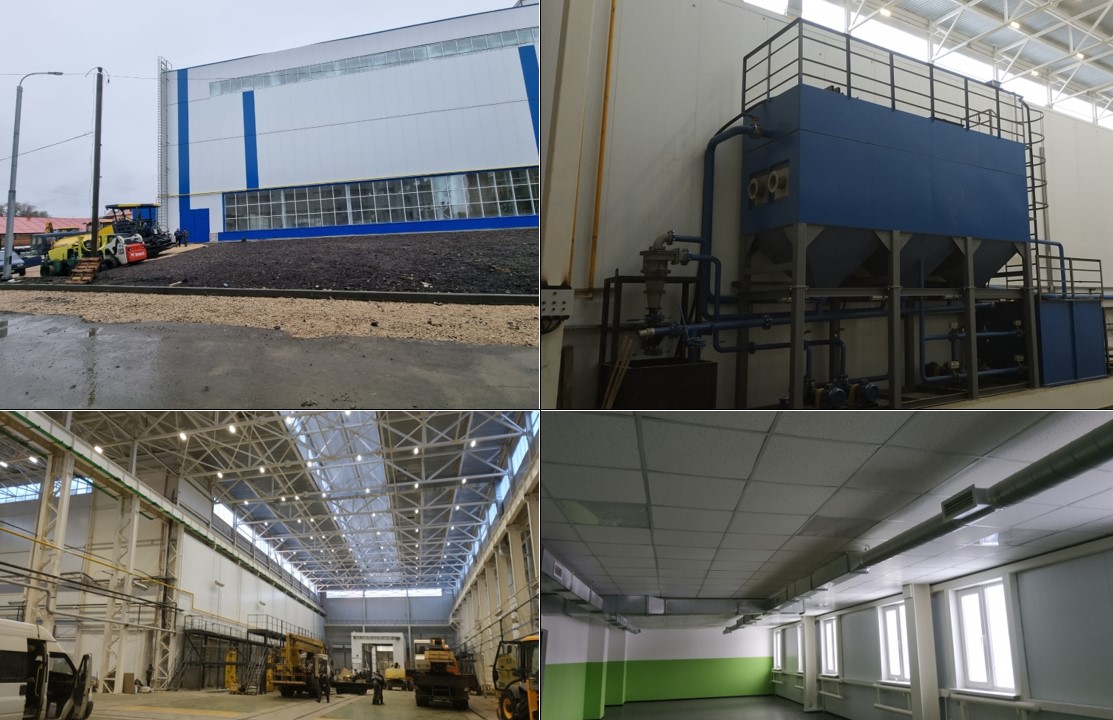

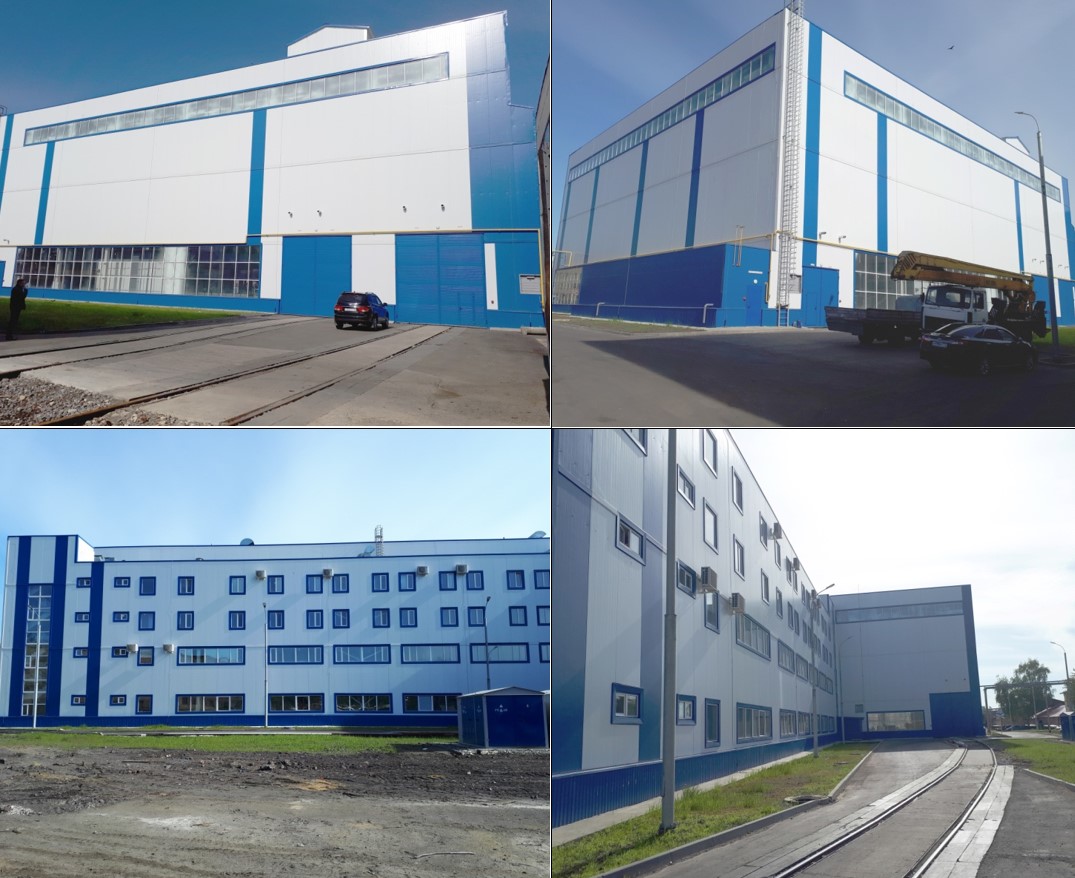

Июль 2021г. В целом, по итогам 1 полугодия 2021г., на строительном объекте выполнены основные строительно-монтажные работы – монтаж металлоконструкций завершен, наружные облицовочный работы корпуса здания выполнены, здание АБК сформировано, внешние инженерные сети проложены.
На конец 2021 года на объекте выполнены основные строительные и на 90% - монтажные работы:
- в полном объеме смонтированы все архитектурные конструктивные элементы;
- проведены отделочные работы в помещениях АБК, производственных участках и в помещениях инженерно-технического назначения;
- выполнено обустройство автодорог и переездов, проведены работы по благоустройству территории;
- завершен монтаж и введено в работу внутреннее электроосвещение, закончен монтаж систем энергоснабжения потребителей питания, система водяного отопления;
- смонтированы грузоподъемные механизмы;
- установлено оборудование и проведено первоначальное опробование систем вентиляции, противодымной вентиляции и кондиционирования воздуха;
- смонтированы сети внутреннего газопровода, водопровода и канализации.
К 30 июня 2022 года на объекте строительства завершены строительно-монтажные и пуско-наладочные работы. Ожидается проведение сдаточных мероприятий и оформление разрешения на ввод объекта в эксплуатацию.

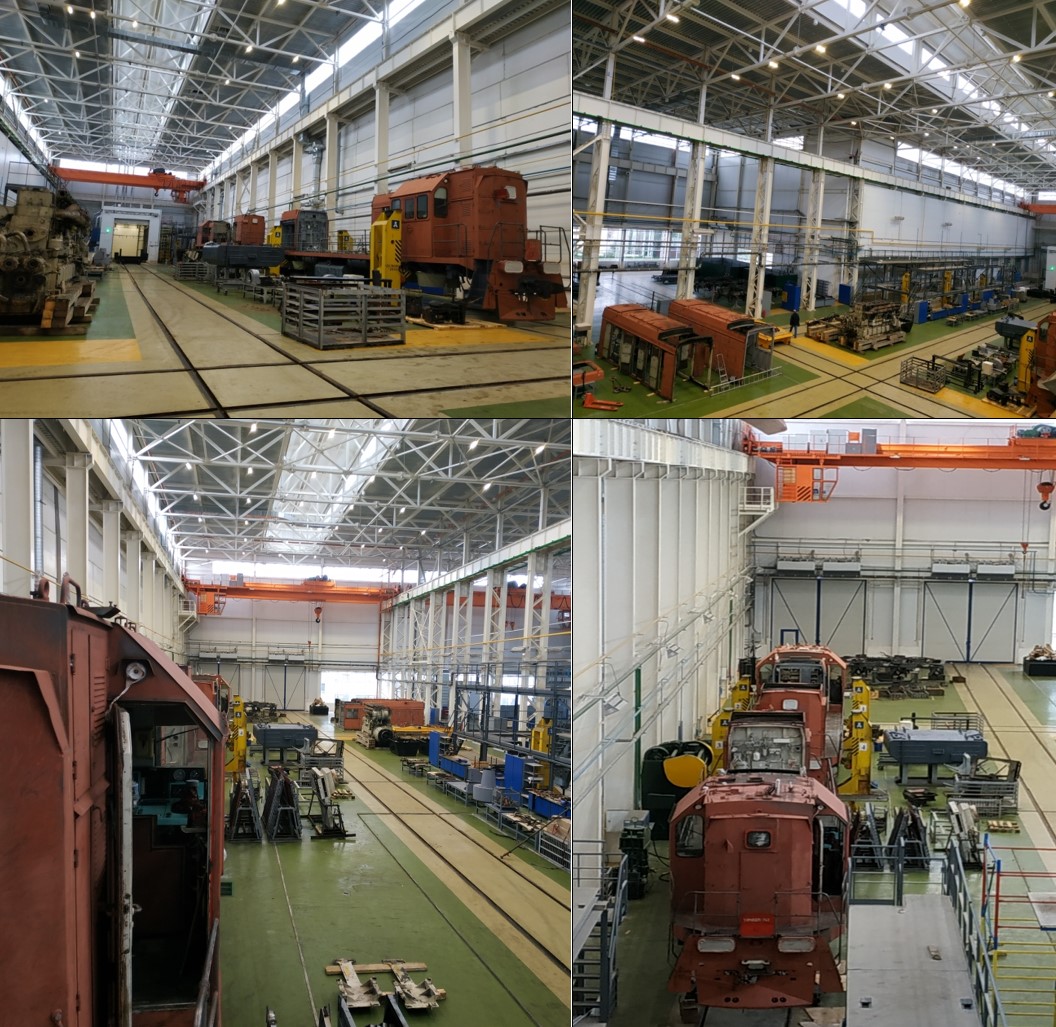

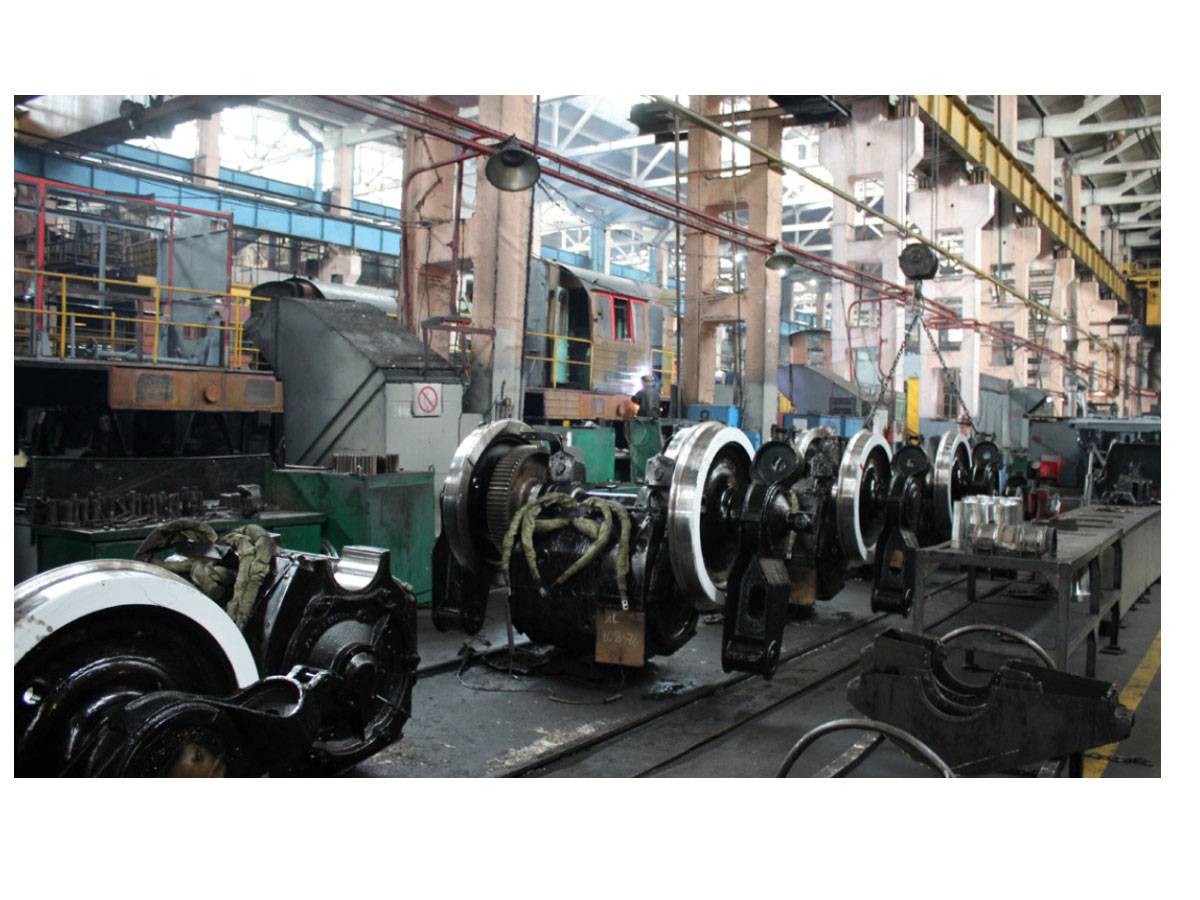

После выдачи Администрацией г. Мичуринска Тамбовской области разрешения на ввод объекта в эксплуатацию (Разрешение № RU 68-303000-08-2022 от 17 августа 2022 года) руководством АО «МЛРЗ «Милорем» принято решение о начале эксплуатационной деятельности построенного цеха сборки/разборки тепловозов и организации производства ремонтных работ тепловозов серии ТЭМ18ДМ. С 30 августа первый тепловоз был поставлен на ремонтную позицию.
